桥梁墩柱竖直度控制施工工艺流程及问题分析

Published on
30

关于桥梁墩柱竖直度控制


  • 1、施工步骤
    测量进行定位放样→绑扎钢筋→模版安装→模版校正→模版固定→模版校核→加以辅助工法控制模版→浇筑混凝土。重复此步骤至墩柱施工完成。
  • 2、注意事项
    测量定位-采用已知坐标点假设仪器,后视已知坐标点,复核一个已知坐标点进行坐标定位,误差值严格按照测量规范标准进行。根据定位坐标点在墩柱的四个方向做好引桩,引桩必须稳定可靠。
    钢筋绑扎-根据设计图纸绑扎间距布设,并绑扎完成。
    模版安装-根据定位坐标点,使用钢卷尺进行实际调整,保证保护层厚度。
    模版校正-使用吊线锤,根据引桩做第一步校正。使用全站仪进行坐标点位控制。
    模版固定-完成上述施工以后进行模版加固控制,并固定模版。
    模版校核-再次通过全站仪和吊线锤等控制手段再次复核模版安装位置。
    辅助控制-完成上述施工以后,通过缆风绳等手段防止模版偏位,起到抗风震等效果。缆风绳等施工,基础必须稳定可靠,禁止随意选择滑动地区布设。
  • 3、竖直度问题原因分析
    每次测量坐标点位偏差过大,随意更换假设控制点。
    基础垫层未平整,模版偏差大。
    施工过程中未按照上述要求进行。
    模版固定螺丝松动。
    辅助装置未起到作用,布设在不稳定的地方。
    混黏土浇筑过程,泵管未固定完全,或其他外界因素导致模版偏位。
    底部墩柱偏差过大。

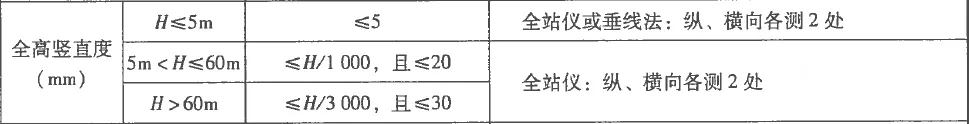

  • 4、竖直度控制标准
  • 640.webp

上述工艺及分析仅代表我自己的一些观点,欢迎大家留言讨论、分享。
